프로젝트

일반

사용자정보

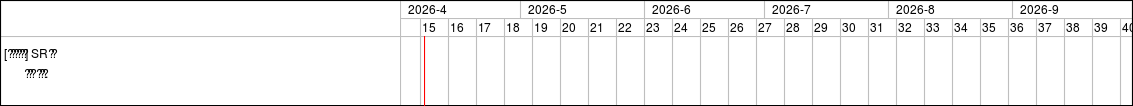

Gantt 챠트

검색조건

더 크게 더 작게 « 10월 | 12월 »

개월 동안 | 다음부터 적용 지우기

WBS #1936: 분석
WBS #1937: 업무 분석
WBS #1940: 인터뷰결과서 작성
WBS #1941: 요구사항정의서 작성
WBS #1942: 데이터 분석
WBS #1943: ERD(논리) 작성
WBS #1944: 자료사전(분석) 작성
WBS #1945: 시스템 분석
WBS #1946: 현행시스템분석 작성
WBS #1947: 보안계획서 작성
WBS #1948: 단계말검토
WBS #1949: 요구사항추적표(분석)
WBS #1950: 설계
WBS #1951: 구조 설계
WBS #1952: 개발환경세팅
WBS #1953: 아키텍처설계서 작성
WBS #1954: 개발가이드 작성
WBS #1964: 화면 설계
WBS #1965: 메뉴구조도작성
WBS #1966: 화면목록작성
WBS #1967: 화면설계서
WBS #1955: 업무 설계
WBS #1956: 패키지정의
WBS #1957: 프로그램목록(온라인)정의
WBS #1962: 시스템인터페이스목록작성
WBS #1963: 시스템인터페이스정의서작성
WBS #1958: 프로그램명세서작성
WBS #1959: 배치JOB목록작성
WBS #1960: 배치JOB정의서작성
WBS #1961: 프로그램목록(배치)작성
WBS #1968: 데이터 설계
WBS #1969: ERD(물리) 작성
WBS #1970: 테이블목록 작성
WBS #1971: 테이블정의서 작성
WBS #1972: 테스트 설계
WBS #1975: 통합테스트시나리오
WBS #1973: 테스트계획서
WBS #1974: 단위테스트정의서
WBS #1976: 단계말검토
WBS #1977: 요구사항추적표(설계)
WBS #1978: 개발
WBS #1979: 화면 개발
WBS #1980: 디자인가이드정의
WBS #1981: 화면디자인
WBS #1982: 퍼블리싱가이드정의
WBS #1983: 화면퍼블리싱
WBS #1984: 클라이언트 개발
WBS #1985: 공통(클라이언트)
WBS #1986: 업무 개발(클라이언트)
WBS #1987: 서버 개발
WBS #1988: 공통(서버)
WBS #1989: 업무 개발(서버)
WBS #1990: 통합관리자 개발
WBS #1991: 단위테스트 실시
WBS #1992: 단위테스트수행
WBS #1993: 단계말검토
WBS #1994: 요구사항추적표(개발)
WBS #1995: 테스트
WBS #1996: 통합 테스트
WBS #1997: 통합테스트시나리오(결과)
WBS #1998: 통합테스트결과서
WBS #1999: 성능 테스트
WBS #2000: 성능테스트계획
WBS #2001: 성능테스트결과서
WBS #2002: 인수 테스트
WBS #2003: 인수테스트시나리오(결과)
WBS #2004: 인수테스트결과서
WBS #2005: 단계말검토
WBS #2006: 요구사항추적표(테스트)
WBS #2007: 이행
WBS #2008: 상용환경 구축
WBS #2009: 이행계획수립
WBS #2010: 서버구축
WBS #2011: DB구축
WBS #2012: S/W설치
WBS #2013: DB마이그레이션
WBS #2014: PKG설치
WBS #2015: 앱릴리즈
WBS #2016: 오픈
WBS #2017: 서비스 오픈
WBS #2018: 안정화
WBS #2019: 서비스 운영 및 안정화
WBS #2020: 사용자매뉴얼 작성
WBS #2021: 운영자매뉴얼 작성
WBS #2023: 안정화지원(모니터링 및 업무지원)
WBS #2022: 인수인계 실시
